Maj 2021 r. – podsumowanie miesiąca

14.06.2021

Maj 2021 – kolejny, już jedenasty, miesiąc prac na budowie instalacji termicznego przekształcania odpadów komunalnych w Gdańsku. Prace budowlane realizowane są zgodnie z harmonogramem, a postępy są obecnie coraz bardziej widoczne. Bryły budynków wyrastają ponad poziom 0 terenu i pną się szybko w górę (część z nich posadowiona jest znacznie poniżej poziomu terenu). Zaczynają „wyrastać, jak grzyby po deszczu” fundamenty kolejnych obiektów Zakładu. To np. dyspozytornia, budynek turbiny i generatora, hala kotła i instalacji oczyszczania spalin. Poniżej można zobaczyć projekt Portu Czystej Energii w modelu BIM (ang. Building Information Modeling). Na zielono zaznaczone zostały wykonane już elementy instalacji, widoczny jest też zarys całego zakładu.

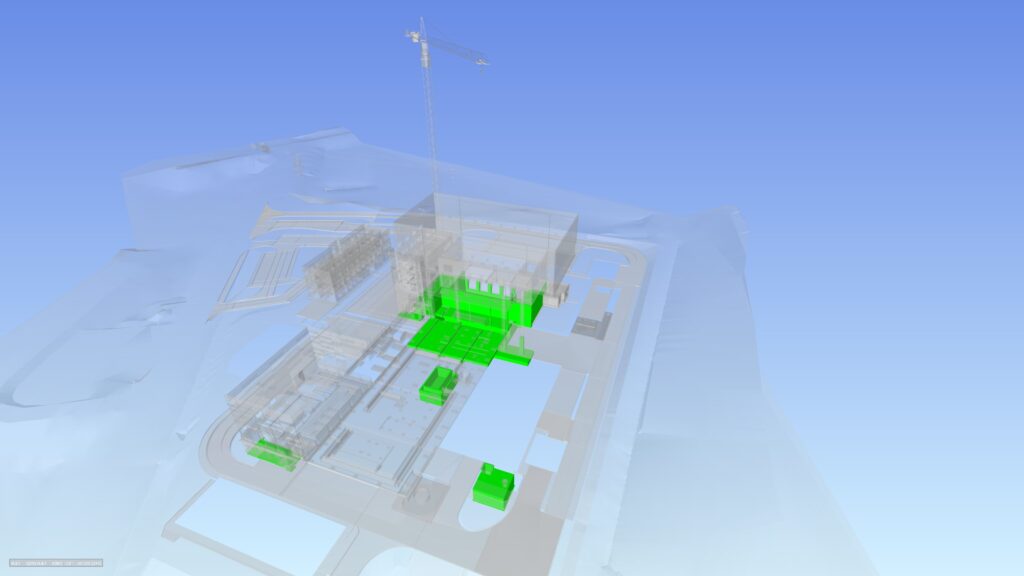

Port Czystej Energii – model BIM

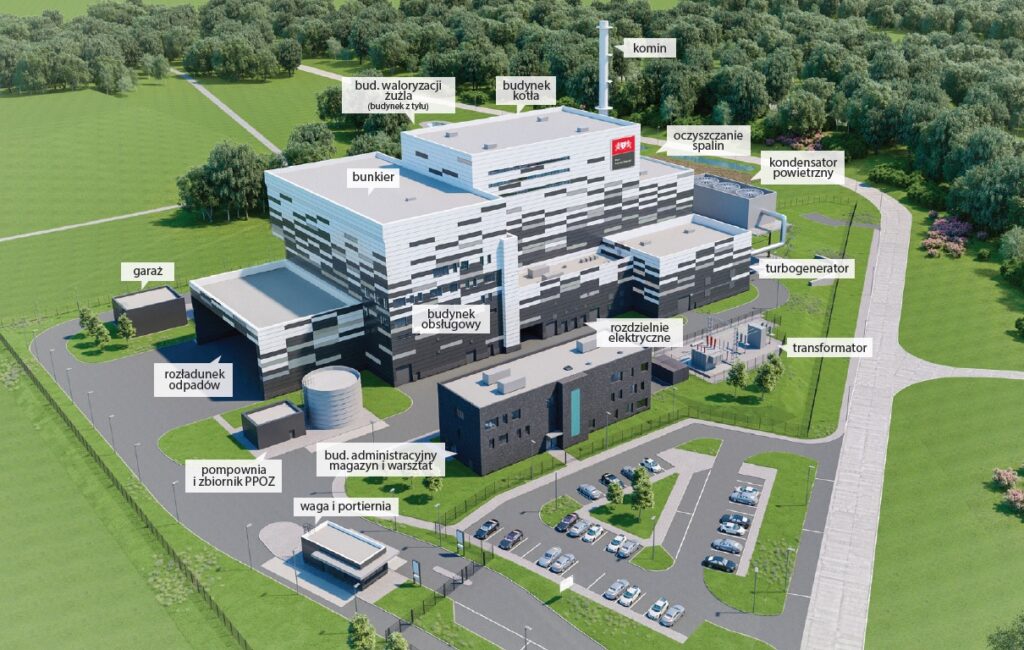

Działka inwestycyjna ma powierzchnię 3,19 ha. Do tej pory była jedynie dużym placem, a dzięki prowadzonym pracom zaczyna zagęszczać się płytami fundamentowymi i ścianami poszczególnych budynków. Na wizualizacji poniżej zostały oznaczone poszczególne budynki wchodzące w skład całego Zakładu.

MAJ 2021

Prace żelbetowe:

a. Bunkier odpadów – realizacja ścian żelbetowych od strony wschodniej, północnej i południowej – do wysokości 8,1 m oraz ściana zachodnia nad zsypami (do 5,2 m).

b. Budynek obsługowy (dyspozytornia) – ściana zachodnia, południowa i północna (do 3,95 m).

c. Budynek turbiny i generatora – płyta zbiornika.

d. Hala kotła – kolejne etapy płyty fundamentowej, cokoły żelbetowe.

e. Komin – podbudowa z chudego betonu dla płyty fundamentowej.

Dostawa i produkcja elementów technologicznych:

  • trwa produkcja rusztu – pierwsze transporty z elementami rusztu planowane są na czerwiec br.
  • trwa produkcja kotła – pierwsze transporty i montaż zaplanowano na lipiec br.
  • trwa produkcja elementów konstrukcji wsporczej rusztu i kotła.

Pozostałe prace:

  1. Roboty elektryczne – wykonano przepusty w płycie budynku kotła.
  2. Roboty sanitarne – instalacje podposadzkowe w budynku kotła.

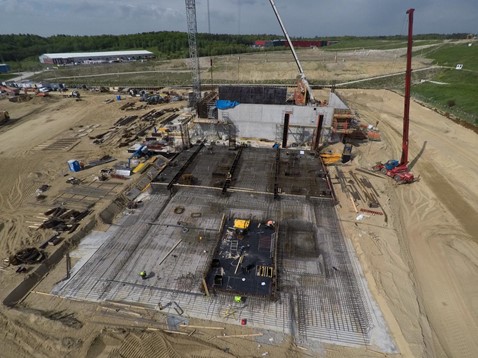

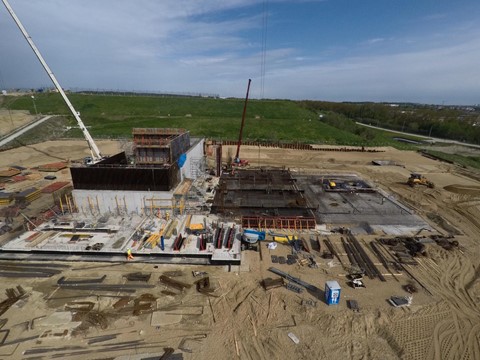

Prace budowlane – maj 2021

Co nas czeka w kolejnym miesiącu?

Przed nami transporty elementów rusztu. Stanowi on jeden z najważniejszych elementów instalacji – to tam będzie odbywać się spalanie. Ten gdański jest oczywiście specjalnie przystosowany do spalania na nim odpadów. Będzie to ruszt posuwisto-zwrotny, dwutorowy, chłodzony wodą. Ma on formę schodów, poruszających się względem siebie ruchem posuwisto-zwrotnym, co pozwala na przesuwanie odpadów przez komorę spalania. Do Gdańska przyjedzie ze szwajcarskiego miasta EDLIBACH.

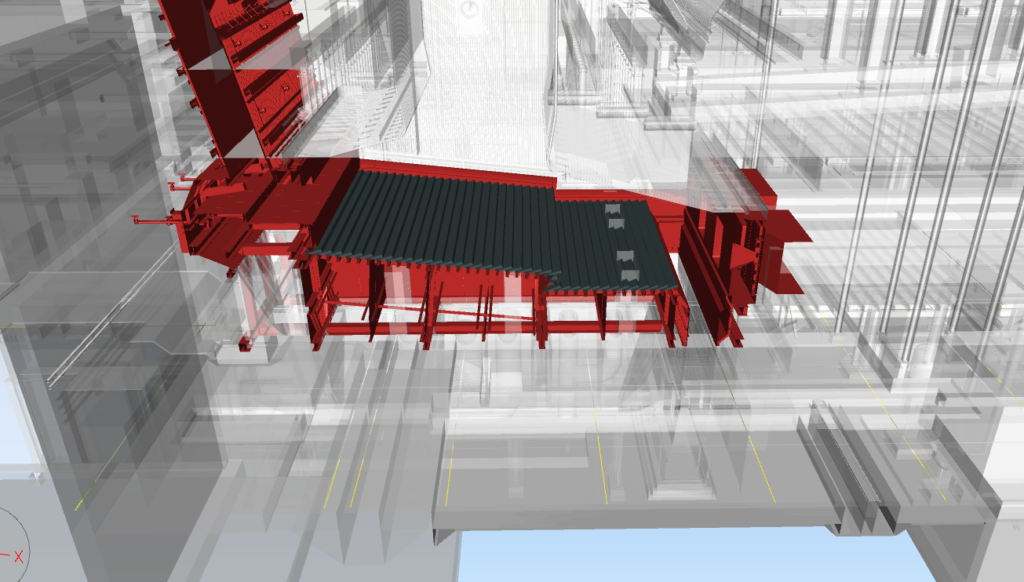

Wizualizacja rusztu
Prace budowlane – maj 2021

Filmowe podsumowanie maja dostępne jest pod tym linkiem.

Przegląd prywatności

Ta strona korzysta z ciasteczek, aby zapewnić Ci najlepszą możliwą obsługę. Informacje o ciasteczkach są przechowywane w przeglądarce i wykonują funkcje takie jak rozpoznawanie Cię po powrocie na naszą stronę internetową i pomaganie naszemu zespołowi w zrozumieniu, które sekcje witryny są dla Ciebie najbardziej interesujące i przydatne.
