Luty 2024 r. – podsumowanie miesiąca

14.03.2024

Łagodny jak na tę porę roku klimat, z dalszym brakiem ujemnych temperatur, umożliwił Wykonawcy konsekwentne realizowanie zaplanowanych na początek nowego roku zadań. W lutym kontynuowano prace wykończeniowe na wszystkich obszarach, jednocześnie przeprowadzając dalsze testy gotowych już elementów instalacji przed planowanym na czerwiec (i zbliżającym się coraz większymi krokami) uruchomieniem gdańskiej instalacji termicznego przekształcania odpadów komunalnych.

W lutym kontynuowano m.in. próby ciśnieniowe na rurociągach technologicznych, przygotowując elektrociepłownię do zbliżających się rozruchów na gorąco. Trwały również dalsze prace nad wykonaniem ocieplenia z wełny mineralnej na północnej ścianie hali kotła oraz kontynuowano prace wykończeniowe przy izolacji samego kotła i instalacji oczyszczania spalin.

Kontynuowano również rozpoczęte jeszcze w grudniu montaże i testy instalacji sprężonego powietrza w ramach układu oczyszczania spalin. To kluczowe, by te elementy wykończone zostały z należytą starannością – ma to na celu przede wszystkim zadbanie, aby proces termicznego przekształcania odpadów nienadających się do recyklingów przebiegał bez zarzutów i z zachowaniem niezbędnych zasad bezpieczeństwa.

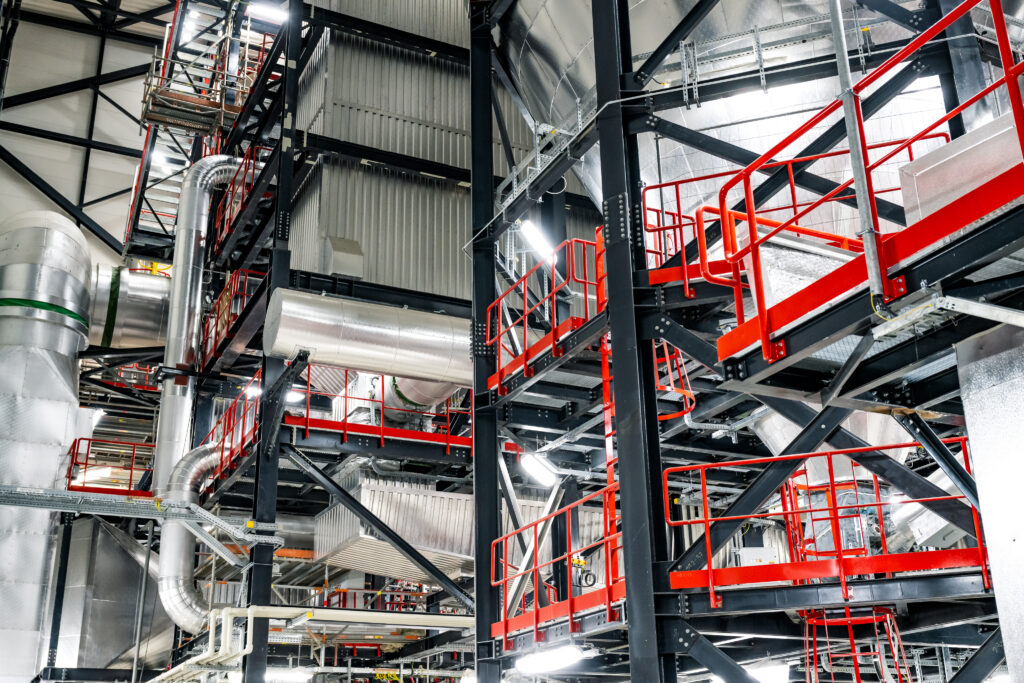

W minionym miesiącu trwały również prace wykończeniowe w poszczególnych budynkach na terenie obiektu. Kontynuowano m.in. montaż mebli na wszystkich poziomach budynku obsługowego, a w budynku administracyjnym – dalsze malowanie ścian wraz z klatką schodową oraz prace nad zabudową w łazienkach. Wykańczano również ścianki żelbetowe kanału przy stacji Denox, montaż krat na kanałach technologicznych i budowę stanowisk wody amoniakalnej oraz zbiornika oleju lekkiego. Ponadto kontynuowano niezbędne testy semaforów, szlabanów, suwnic, wag oraz urządzeń klimatyzacyjnych.

W budynku przygotowania próbek odpadów przeprowadzono dalsze testy współdziałania z systemem SSP klap p-poż, klap dymowych, czerpni ściennych oraz wentylacji mechanicznej.

Do końca zbliżają się również roboty drogowe na terenie instalacji. W lutym m.in. kontynuowano prace przy budowie chodników otaczających budynek administracyjny, nadal trwała również obróbka blacharska przy daszkach tegoż budynku. Ponadto, dzięki sprzyjającej pogodzie, nasadzono kolejne drzewa przy parkingu i kontynuowano prace przy humusowaniu terenów zielonych oraz ogrodzeniu obiektu.

W lutym 2024 r. na budowie Portu Czystej Energii wykonano następujące roboty budowlane:

• Budynek turbiny i generatora

 – kontynuowano prace przy montażu kraty na kanałach technologicznych.

Budynek administracyjny

–  kontynuowano prace przy malowaniu ścian wraz z klatką schodową,

– kontynuowano prace przy wykonywaniu zabudowy w łazienkach,

– kontynuowano prace przy wykonywaniu fundamentu pod tablicę informacyjną,

– kontynuowano prace przy obróbce blacharskiej na daszkach.

• Budynek obsługowy – kontynuowano prace przy montażu mebli (wszystkie poziomy).

Kontynuowano prace przy wykonywaniu ścianki żelbetowej kanału przy stacji Denox.

Kontynuowano prace związane z humusowaniem terenów zielonych oraz wykonaniem ogrodzenia obiektu.

Kontynuowano prace przy budowie stanowiska wody amoniakalnej oraz zbiornika oleju lekkiego.

 Roboty drogowe:

– kontynuowano wykonywanie wzmocnień skarpy nasypu w części południowej,

– nasadzono dodatkowe drzewa przy parkingu,

– kontynuowano wykończenie chodników z kostki betonowej oraz opaski,

Prace sanitarne:

• Garaż – testowano instalację c.o. i c.w.u.

• Budynek przygotowania próbek odpadów

– testowano instalację c.o. i c.w.u.,

– testowano instalację wentylacji mechanicznej,

– przeprowadzono dalsze testy współdziałania z systemem SSP klap p-poż, klap dymowych, czerpni ściennych oraz wentylacji mechanicznej.

• Budynek obsługowy

– kontynuowano testowanie urządzeń klimatyzacyjnych,

– kontynuowano prace przy instalacji wentylacji mechanicznej.

• Budynek kotła i oczyszczania spalin

– kontynuowano prace przy wykonaniu ocieplenia z wełny mineralnej ściany północnej hali kotła,

• Bunkier zasypowy

– kontynuowano testy współdziałania z systemem SSP klap p-poż, klap dymowych, czerpni ściennych oraz wentylacji mechanicznej,

• Budynek waloryzacji żużla – kontynuowano testy współdziałania z systemem SSP klap p-poż, klap dymowych, czerpni ściennych oraz wentylacji mechanicznej.

Prace dotyczące instalacji elektrycznych i teletechnicznych:

• Budynek wag i portiernia

– kontynuowano testy wag,

– kontynuowano testy semaforów i szlabanów.

• Budynek administracyjny

– kontynuowano prace przy podłączaniu kanalizacji kablowej dla tablicy informacyjnej

• Budynek obsługowy

– kontynuowano wykończenia zabudowy przeciwpożarowej dla rozdzielnic elektrycznych na klatce.

• Bunkier zasypowy – kontynuowano testy suwnic.

•  Kontynuowano konfigurację systemu gaszenia gazem SUG.

• Kontynuowano uporządkowywanie i opisywanie szafy RACK sieci LAN.

•  Kontynuowano konfigurację monitoringu dla WIOŚ.

• Kontynuowano pomiary DSO.

• Kontynuowano testy systemu SSWiN.

Prace w zakresie branży technologicznej:

• Budynek kotła

– kontynuowano prace wykończeniowe przy instalacji i uruchomieniu nagrzewnic,

– kontynuowano prace wykończeniowe przy instalacji systemu deodoryzacji.

• Kontynuowano prace wykończeniowe na izolacji kotła i izolacji instalacji oczyszczania spalin oraz prace izolacyjne na rurociągach wody zasilającej, rurociągu pary świeżej, wody chłodzącej oraz rurociągach wody ciepłowniczej.

• Kontynuowano prace przy przygotowaniu chwytaków do montażu.

• Kontynuowano weryfikację poprawności montażu i działania instalacji waloryzacji żużla, suwnic odpadowych oraz instalacji czyszczenia kotła.

•  Kontynuowano próby ciśnieniowe na rurociągach technologicznych.

• Kontynuowano testy działania rusztu (ACC).

• Kontynuowano podłączanie na wszystkich obszarach urządzeń pomiarowych.

Kontynuowano prace przygotowawcze związane z montażem koszy i worków filtra workowego oraz katalizatorów.

Kontynuowano prace wykończeniowe przy instalacji systemów dozowania reagentów.

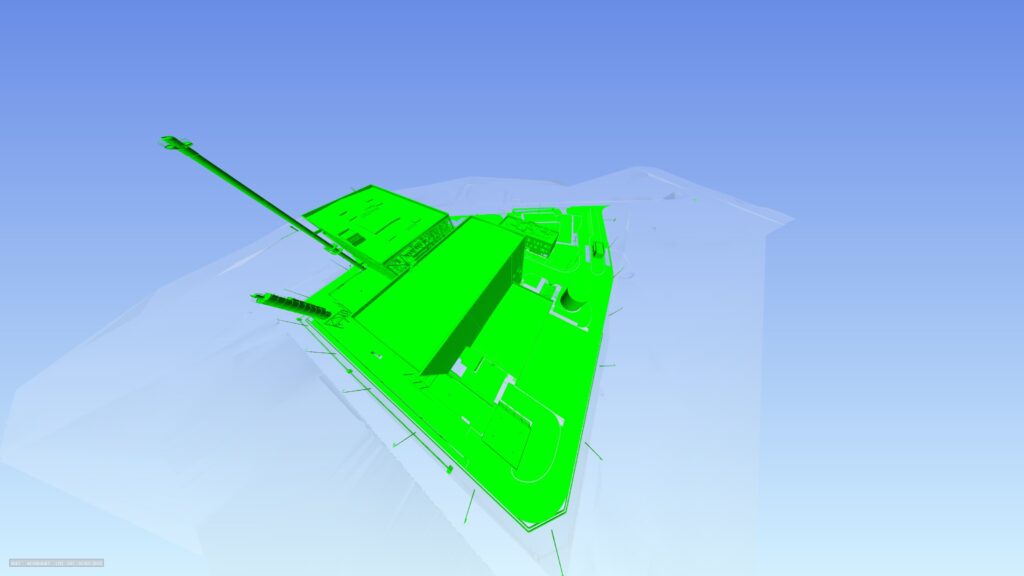

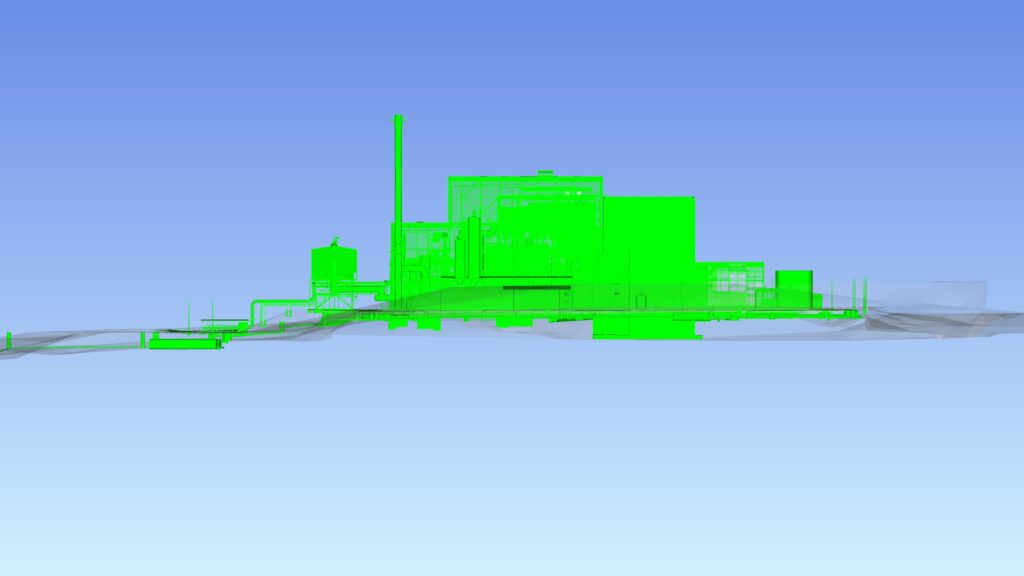

Efekty wszystkich prac wykonanych na terenie Portu Czystej Energii w lutym 2024 r. można zobaczyć na rzutach budowy w trójwymiarowym modelu BIM. Na zielono zaznaczono wykonane już elementy.

Postępy na budowie gdańskiej elektrociepłowni w lutym tego roku zrelacjonowaliśmy na filmie po klatkowym TIMELAPSE.  Na marzec 2024 r. w Porcie Czystej Energii zaplanowano między innymi kontynuację prac wykończeniowych w budynku administracyjnym, dalsze kontrole mające na celu przygotowanie suwnic do rozruchów oraz prace nad kotłem z rusztem spalania.

Przegląd prywatności

Ta strona korzysta z ciasteczek, aby zapewnić Ci najlepszą możliwą obsługę. Informacje o ciasteczkach są przechowywane w przeglądarce i wykonują funkcje takie jak rozpoznawanie Cię po powrocie na naszą stronę internetową i pomaganie naszemu zespołowi w zrozumieniu, które sekcje witryny są dla Ciebie najbardziej interesujące i przydatne.
